archipad-tester-gratuitement
Testez Archipad gratuitement
30 jours- sans engagement
Je démarre le test
+150 000

Utilisateurs

N°1 du BTP

en France

Organigramme chantier : notre guide complet pour le créer

le
par Archipad

Sommaire

Organigramme chantier : la boussole de vos projets BTP

Sur un chantier, la moindre ambiguïté dans la répartition des rôles peut générer des retards, des malentendus ou des erreurs coûteuses. L’absence de structure claire se traduit souvent par un manque de coordination, une multiplication des doublons et une perte de temps considérable.

Cet article propose de comprendre ce qu’est un organigramme de chantier dans le BTP, pourquoi il est indispensable et surtout comment le construire efficacement grâce à une méthode éprouvée en 7 étapes. Les rôles clés comme le bureau d’études ou le contrôleur technique y trouvent naturellement leur place.

Vous repartirez avec un guide structuré et pratique, vous permettant de mettre en place un organigramme clair, adapté à vos projets et conforme aux obligations réglementaires.

Commençons par définir ce qu’est un organigramme de chantier avant d’explorer la méthode de mise en place.

Optimisez la gestion de vos organigrammes grâce à la fonctionnalité de gestion de projet d’Archipad.

En résumé

  • L’organigramme d’un chantier définit les rôles, responsabilités et circuits de validation.
  • Il précise les missions de chaque acteur et fluidifie les validations.
  • Un bon organigramme de chantier est simple, daté, partagé et régulièrement mis à jour.
  • La méthode en 7 étapes garantit une construction efficace et adaptée.
  • Archipad centralise et diffuse vos organigrammes en temps réel.

Qu’est-ce qu’un organigramme de chantier ?

L’organigramme d’un chantier est une représentation graphique de la structure organisationnelle d’un projet.

Il ne s’agit pas seulement d’un schéma hiérarchique : c’est un outil de coordination qui met en évidence les flux de décision, de communication et de validation entre les différents intervenants.

À ne pas confondre avec l’organigramme général d’une entreprise du bâtiment, qui présente la structure permanente de l’entreprise. L’organigramme de chantier, lui, est propre à une opération donnée : il indique les intervenants mobilisés, leurs responsabilités et leurs liens avec les autres acteurs du projet.

Objectifs principaux

  • Structurer les échanges et les flux d’information
  • Clarifier les rôles et responsabilités de chacun
  • Réduire les doublons et prévenir les conflits
  • Assurer la conformité réglementaire (ex. : contrôleur technique, coordonnateur SPS)
  • Optimiser la gestion du temps et des ressources
  • Faciliter l’intégration des nouveaux intervenants en cours de projet
  • Identifier rapidement les bons interlocuteurs en cas d’urgence, de réserve, de modification technique ou de blocage de validation

Pourquoi est-il indispensable ?

Un chantier rassemble une multitude d’acteurs, aux missions et aux niveaux d’intervention variés. L’organigramme offre une vision d’ensemble qui permet à tous de situer leur rôle dans le projet. Il devient ainsi un document de référence partagé, garantissant une organisation lisible et acceptée par l’ensemble des parties prenantes.

Quels acteurs intégrer dans l’organigramme d’un chantier ?

Un organigramme de chantier doit intégrer tous les acteurs qui influencent l’avancement, la qualité, la sécurité ou les validations du projet.

Acteur

Rôle dans l’organigramme du chantier

Maître d’ouvrage

Porte le projet, finance l’opération et prend les décisions structurantes.

Maître d’œuvre ou architecte

Coordonne la conception, le suivi des travaux et les échanges entre les intervenants.

Bureau d’études

Apporte les expertises techniques : structure, fluides, thermique, acoustique, environnement, etc.

Contrôleur technique

Intervient, lorsqu’il est requis ou missionné, pour contribuer à la prévention des aléas techniques.

Coordonnateur SPS

Coordonne les mesures de sécurité lorsque plusieurs entreprises ou travailleurs indépendants interviennent.

Conducteur de travaux

Organise les moyens humains, matériels et financiers, et suit les délais.

Chef de chantier

Encadre les équipes au quotidien et fait remonter les informations du terrain.

Entreprises et sous-traitants

Réalisent les travaux par lot ou spécialité.

Responsables QSE ou logistique

Interviennent selon la complexité du chantier et les exigences du projet.

Comment construire un organigramme de chantier en 7 étapes concrètes ?

Un organigramme de chantier bien conçu repose sur une démarche rigoureuse en 7 étapes.

Chacune d’entre elles permet de poser les fondations d’une organisation claire, fluide et conforme aux réalités opérationnelles du BTP.

1. Définir les objectifs de l’organigramme

Avant de commencer, il convient d’identifier précisément à quoi doit servir l’organigramme :

  • Clarifier les circuits de validation
  • Fluidifier la communication entre équipes
  • Structurer les responsabilités contractuelles
  • Répondre à une exigence réglementaire (contrôleur technique, SPS, etc.)
  • Sécuriser les échanges entre le bureau, les réunions de chantier et les équipes terrain
  • Faciliter la gestion des sous-traitants et des intervenants ponctuels.

Cette réflexion initiale permet de déterminer le niveau de détail nécessaire, en fonction de la taille du chantier, du nombre d’intervenants et de la complexité des interactions.

Un organigramme pour un petit projet ne sera pas aussi détaillé que pour une opération multi-lots avec plusieurs sous-traitants. Il est donc utile de définir le périmètre exact du document : organigramme général du chantier, organigramme par lot, organigramme des validations ou organigramme des contacts opérationnels.

2. Lister l’ensemble des acteurs impliqués

Il est nécessaire de recenser tous les intervenants internes et externes du chantier. Inclure notamment :

  • Maître d’œuvre ou architecte
  • Bureau d’études (structure, fluides, thermique, etc.)
  • Contrôleur technique
  • Conducteur de travaux
  • Chef de chantier
  • Coordonnateur SPS
  • Entreprises exécutantes et sous-traitants
  • Responsables qualité, sécurité, logistique
  • Fournisseurs clés, concessionnaires, AMO, OPC ou responsables environnement impliqués dans l’avancement du chantier.

L’objectif est de ne laisser aucun acteur clé dans l’ombre.

Cette étape peut être approfondie par une analyse de la temporalité : certains intervenants agissent dès la préparation (bureau d’études), d’autres ponctuellement (contrôleur technique), d’autres tout au long du chantier (chef de chantier, conducteur de travaux).

Astuce : dresser un tableau avec trois colonnes « présent en continu » / « intervention ponctuelle » / « rôle de validation » permet de clarifier rapidement la place de chacun.

Vous pouvez également ajouter une quatrième colonne “contact de remplacement”. Elle se révèle très utile pendant les congés, les pics d’activité ou les phases de réception.

3. Définir précisément les missions et périmètres de responsabilité

Pour chaque acteur identifié, il convient de préciser :

  • Sa mission principale
  • Son périmètre de décision
  • Les livrables attendus
  • Les responsabilités légales éventuelles
  • Les documents qu’il doit produire, valider, consulter ou recevoir

Un organigramme efficace ne se limite pas à des noms reliés par des traits : il doit être le reflet d’une organisation où chacun sait exactement ce qui lui incombe.

À ce stade, certaines entreprises choisissent de formaliser une matrice RACI (Responsable, Approbateur, Consulté, Informé) pour chaque livrable clé. Cela permet d’anticiper les chevauchements et de clarifier les rôles avant que les travaux ne débutent.

4. Identifier les relations hiérarchiques et fonctionnelles

Deux types de relations sont à distinguer :

  • Hiérarchiques : elles définissent la chaîne de commandement (qui rend compte à qui).
  • Fonctionnelles : elles organisent les interactions transverses (par exemple, entre le bureau d’études et le contrôleur technique).

Un même acteur peut dépendre hiérarchiquement d’un supérieur et collaborer fonctionnellement avec d’autres. L’organigramme doit rendre ces liens visibles et sans ambiguïté.

Erreur fréquente : négliger ces liens fonctionnels, qui sont pourtant cruciaux dans les phases de coordination technique.

5. Cartographier les circuits de validation et d’information

Les chantiers comportent des étapes nécessitant des validations formelles : plans, choix de matériaux, contrôles techniques, réceptions de travaux.

Pour chaque processus, il faut préciser :

  • Qui produit le document ou la demande
  • Qui valide et à quel niveau
  • Le délai maximal de traitement
  • Les conséquences en cas de non-réponse
  • Le canal de diffusion utilisé : compte rendu, plateforme documentaire, logiciel de suivi de chantier, réunion ou notification directe
  • La version du document applicable sur le terrain

Formaliser ces flux permet d’éviter les situations de blocage et de réduire les allers-retours inutiles. Les circuits doivent être partagés dès le lancement du chantier pour que tous les acteurs en aient connaissance.

Astuce : prévoir un délai de validation standard (ex. 5 jours ouvrés), au-delà duquel un document est considéré comme approuvé, afin d’éviter les blocages administratifs. En l’absence de réponse dans le délai prévu, la suite doit être définie à l’avance : relance, arbitrage, point bloquant au compte rendu ou nouvelle diffusion du document.

6. Élaborer le schéma visuel

Le schéma doit être clair et immédiatement compréhensible. Utiliser :

  • Des rectangles pour les postes ou fonctions
  • Des lignes pleines pour les liens hiérarchiques
  • Des lignes pointillées pour les relations fonctionnelles
  • Des flèches pour indiquer les circuits de validation
  • Des couleurs sobres pour distinguer les grands rôles du chantier
  • Une date et un numéro de version pour identifier le dernier organigramme

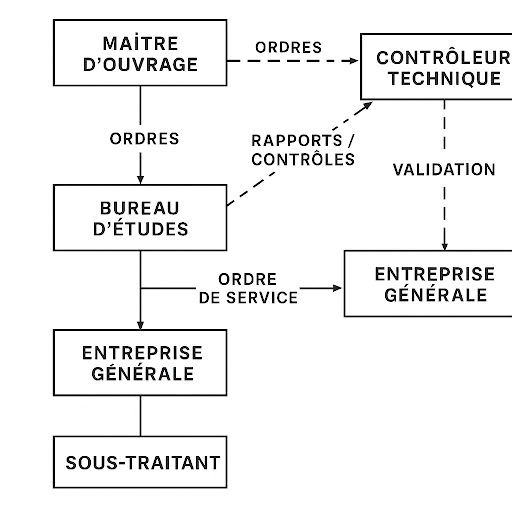

Voici un exemple de schéma visuel :

Une présentation sobre, lisible et hiérarchisée est préférable à un organigramme surchargé et confus. On privilégiera des schémas simples, quitte à réaliser plusieurs vues (organisation générale, circuits spécifiques) plutôt qu’un unique schéma illisible.

Erreur fréquente : vouloir tout intégrer dans un seul schéma. Cela donne un organigramme illisible, donc inutilisé sur le terrain.

7. Diffuser, expliquer et maintenir à jour

Un organigramme n’a d’utilité que s’il est partagé et compris. Il est donc essentiel de :

  • L’afficher sur le chantier
  • L’intégrer aux documents officiels (PPSPS, plan qualité, etc.)
  • Le présenter en réunion de lancement
  • Le mettre à jour à chaque modification organisationnelle

Un organigramme obsolète peut créer plus de confusion qu’il n’apporte de clarté.

Les logiciels de suivi de chantier comme Archipad facilitent cette gestion, en permettant une mise à jour centralisée et une diffusion en temps réel auprès de l’ensemble des intervenants.

Comment adapter un organigramme de chantier selon la taille du projet ?

L’organigramme d’un chantier n’est pas figé. Il doit s’adapter à la complexité et l’échelle du projet.

Pour un petit chantier

  • Les rôles peuvent être cumulés : le chef de chantier gère la planification et la sécurité.
  • L’organigramme est réduit, mais tout aussi utile.
  • Une version synthétique sur une page suffit souvent, avec les principaux interlocuteurs et contacts utiles.

Pour un chantier moyen à complexe

  • Structure plus détaillée
  • Multiples intervenants techniques : plusieurs bureaux d’études, un contrôleur technique indépendant, un coordonnateur SPS, etc.
  • Besoin d’une clarté absolue pour éviter les collisions d’information.
  • Les responsables par lot et les circuits de validation des documents clés doivent être identifiés dès le départ.

Pour un chantier public

  • Obligations plus strictes (articles R4532-1 et suivants du Code du Travail, pour la sécurité notamment)
  • Le contrôleur technique est imposé, tout comme le SPS et parfois le MOEX

L’organigramme devient un document contractuel à part entière.

Les erreurs à éviter lors de la création d’un organigramme de chantier

Les erreurs les plus fréquentes sont :

  • créer un schéma trop détaillé, difficile à exploiter en réunion ou sur chantier ;
  • oublier les relations fonctionnelles entre maîtrise d’œuvre, bureau d’études, entreprises et intervenants techniques ;
  • ne pas préciser les circuits de validation pour les plans, comptes rendus, réserves ou modifications ;
  • confondre présence sur chantier et pouvoir de décision ;
  • laisser circuler une version obsolète après un changement d’intervenant, de lot ou de procédure.

Archipad : gagner en efficacité quel que soit le chantier

Qu’il s’agisse d’un projet simple ou d’une opération complexe, l’organigramme évolue constamment. Avec l’outil de suivi de chantier Archipad, vous pouvez :

  • Créer et modifier vos organigrammes en quelques clics
  • Partager une version toujours à jour avec l’ensemble des intervenants
  • Centraliser vos documents clés pour éviter les pertes d’information
  • Relier l’organisation du chantier aux comptes rendus, aux documents, aux plans, aux réserves et au suivi des actions
  • Garantir une meilleure coordination entre bureau d’études, contrôleur technique et équipes terrain

Archipad devient ainsi un outil de référence pour adapter vos organigrammes à la réalité du terrain et fluidifier la gestion de vos chantiers. Alliant la puissance d’un logiciel de planning de chantier à la polyvalence d’un logiciel de maîtrise d’œuvre, il centralise toutes vos données pour un suivi de projet sans faille. »

Conclusion

Un organigramme de chantier n’est pas un simple schéma administratif : c’est un outil stratégique de pilotage. Il garantit la lisibilité de l’organisation, fluidifie la communication et renforce la conformité réglementaire.

En suivant la méthode en 7 étapes, il devient un document vivant, mis à jour au fil du projet, et partagé par tous les acteurs.

Avec des outils numériques comme Archipad, il se transforme en un support dynamique, accessible en temps réel, qui accompagne le chantier du lancement à la livraison.

FAQ

1. Quels sont les 4 types d’organigramme ?

Les quatre types d’organigramme les plus courants sont  l’organigramme : hiérarchique, fonctionnel, matriciel, en réseau. Sur un chantier, le modèle hiérarchique reste le plus lisible, à condition d’intégrer les liens fonctionnels entre les acteurs clés.

2. Comment se fait l’organisation d’un chantier ?

L’organisation d’un chantier se construit par phases : préparation, exécution, contrôles, réception. Chaque étape implique des acteurs aux responsabilités précises. L’organigramme de chantier permet de visualiser ces responsabilités et de clarifier les circuits de décision entre le maître d’ouvrage, la maîtrise d’œuvre, les entreprises, les sous-traitants et les intervenants techniques.

3. Quel est l’organigramme d’une entreprise de construction ?

Il comprend la direction, le bureau d’études, la conduite de travaux, les chefs de chantier, les équipes terrain et les services supports. Il ne faut pas le confondre avec l’organigramme de chantier, qui décrit l’organisation d’un projet précis avec ses intervenants, ses responsabilités et ses circuits de validation.

4. Quelle est la structure organisationnelle dans la construction ?

C’est l’ensemble des rôles, relations hiérarchiques et interactions fonctionnelles entre les intervenants d’un projet. Elle peut inclure le maître d’ouvrage, la maîtrise d’œuvre, les bureaux d’études, le conducteur de travaux, le chef de chantier, les entreprises, les sous-traitants, les fournisseurs et les acteurs de contrôle ou de sécurité.

5. Quel organigramme est le plus souvent utilisé ?

L’organigramme hiérarchique, car il est simple et efficace. Sur un chantier, il est toutefois recommandé de l’enrichir avec des relations fonctionnelles et des circuits de validation, afin de représenter les échanges transverses indispensables à la coordination des travaux.

6. Quels sont les 3 symboles utilisés dans un organigramme ?

Rectangle (poste), ligne (relation), flèche (flux de décision ou de validation). Sur un organigramme de chantier, il est conseillé d’ajouter une légende pour éviter toute mauvaise interprétation.

7. Qui élabore l’organigramme ?

L’organigramme de chantier est généralement élaboré par la maîtrise d’œuvre, le conducteur de travaux ou le responsable projet. Il est ensuite validé avec les principaux intervenants pour confirmer les rôles, responsabilités et circuits de décision.

Mic Fast

Fondateur d’Archipad et expert en conception logicielle depuis plus de 40 ans, Mic accompagne les professionnels du BTP dans la digitalisation de leur suivi de chantiers. Grâce à son expérience en UI/UX, innovation produit et gestion de projet, il partage dans ses articles des conseils concrets pour optimiser le suivi de chantier et accélérer la transition numérique du secteur.

Partager sur
Testez Archipad gratuitement

Je démarre le test

+150 000

Utilisateurs

N°1 du BTP

en France

A découvrir aussi

le
par archipad_dev
IA bâtiment : quels usages pour les professionnels du BTP ?L’IA dans le bâtiment peut-elle vraiment aider une entreprise du BTP à gagner du temps, mieux suivre ses chantiers et réduire les erreurs ? L...
le
par archipad_dev
Construction disputes can slow down work, damage relationships and create significant financial consequences. In the construction industry, disagreements over payment terms, delays, defects, contractu...
le
par archipad_dev
Recevoir sa convocation quelques jours seulement avant la livraison peut placer l’acquéreur dans une situation délicate. Il faut organiser son déplacement, débloquer le dernier appel de fonds, souscri...
le
par archipad_dev
How to monitor construction site quality ? A practical 6-step method On a construction site, small quality issues can quickly become expensive: an outdated drawing, a missed inspection, a non-com...
le
par archipad_dev
Bilan carbone BTP : définition, calcul et réduction des émissionsLe secteur du bâtiment est directement concerné par la transition bas carbone. Chaque opération concentre des choix qui influencent dur...
le
par archipad_dev
Gestion de stock dans le BTP : comment éviter les ruptures ?La gestion de stock dans le BTP conditionne la préparation des équipes, les commandes fournisseurs et l’avancement des chantiers. Pour garde...
