Tout savoir sur la levée de réserve + PV à télécharger

le
par Archipad

Sommaire

Pourquoi la levée de réserve est-elle la clé d’une réception réussie ?

La réception d’un chantier est un moment charnière… mais pas forcément la fin des ennuis. Travaux incomplets, défauts d’exécution, prestations oubliées : les réserves peuvent rallonger les délais et compliquer la relation client-entreprise si elles ne sont pas gérées avec rigueur.

Dans cet article, nous détaillons ce qu’est la levée de réserve, quand et comment elle intervient, qui elle concerne et dans quel cadre juridique elle s’inscrit. Vous découvrirez également comment agir en cas de blocage, et pourquoi formaliser cette étape est indispensable pour sécuriser la clôture du chantier.

Mieux comprendre les règles autour des réserves, c’est gagner en efficacité, éviter les conflits, et garantir un suivi de chantier maîtrisé de bout en bout.

Pour maîtriser cette étape dans les règles de l’art, voici tout ce qu’il faut savoir sur la levée de réserve : définition, délais, responsabilités des intervenants et bonnes pratiques pour éviter tout litige.

Lisez aussi notre article consacré au quitus de levée des réserves.

En résumé

  • La levée de réserve suit la réception des travaux et vise à corriger les points signalés.
  • Elle porte sur des malfaçons, des prestations non réalisées ou des éléments à tester.
  • Aucun délai légal, mais des délais contractuels doivent être respectés.
  • La garantie de parfait achèvement couvre ces corrections pendant un an.
  • En cas de blocage, une mise en demeure ou un recours au juge des référés est possible.
  • Archipad permet de centraliser, suivre et valider chaque réserve avec rigueur.

Qu’est-ce que la levée de réserve dans le BTP ?

Définition et fonction

La levée de réserve désigne l’ensemble des actions entreprises pour corriger les anomalies relevées lors de la réception d’un chantier. Elle se conclut par une validation formelle via un procès verbal de levée, attestant que les points non conformes ont été résolus.

Ces réserves mentionnées sont consignées dans le procès verbal de réception des travaux. Elles peuvent concerner des malfaçons, des prestations incomplètes ou des éléments à tester. Une fois levées, elles permettent d’acter la conformité de l’ouvrage.

Elles sont généralement identifiées lors de la visite de réception, moment clé où le maître d’ouvrage vérifie la conformité du chantier et consigne toutes les non-conformités observées. En pratique, la levée de réserves s’inscrit dans un cadre contractuel et juridique précis, en articulation avec la garantie de parfait achèvement.

Trois types de réserves à distinguer

Dans le cadre d’un chantier, les réserves peuvent prendre différentes formes :

  • Réserves pour malfaçons : les travaux ont bien été exécutés, mais de manière non conforme ou avec des défauts nécessitant des réparations.
  • Réserves pour non-façons : certaines prestations prévues au marché n’ont pas été réalisées du tout.
  • Réserves pour essai : certaines vérifications (ex. équipements techniques) nécessitent un délai d’essai avant de statuer sur leur conformité.

Identifier clairement la nature de chaque réserve est essentiel pour bien cadrer les interventions à réaliser.

Cela permet également d’adapter les délais, les intervenants et les recours en cas de désaccord.

Un cadre juridique encadré par le Code civil

La levée de réserve s’inscrit dans la garantie de parfait achèvement, prévue à l’article 1792-6 du Code civil. Elle oblige les entreprises à réparer les désordres signalés à la réception ou dans l’année qui suit, soit pendant un an à compter de la réception.

Dans certains cas (en particulier en marchés privés), la norme NF P 03-001 peut aussi s’appliquer. Elle suggère un délai de 60 jours pour lever les réserves, en l’absence d’accord entre les parties.

La norme NF P 03-001 reste une référence utile en l’absence de précision contractuelle, même si elle n’a pas valeur obligatoire.

Délais, procédure et rôles des intervenants

Délais fixés par les parties

Il n’existe pas de délai légal de levée de réserve universel. En revanche, un délai pour lever les réserves est généralement défini dans le PV de réception ou par échange entre les parties. Ce délai dépend du type de réserve, de sa complexité et des disponibilités des intervenants.

En pratique, une période de 15 jours est souvent retenue pour des réserves mineures. Pour les réserves techniques ou complexes, le délai peut être allongé.

Le délai de 15 jours, souvent utilisé en pratique, doit toujours être validé contractuellement entre les parties.

Procédure de levée

Voici les grandes étapes de la procédure :

1. Les entreprises corrigent les réserves dans les délais convenus.
2. Une visite de vérification est organisée par le maître d’ouvrage, accompagné du maître d’œuvre si nécessaire.
3. Si tout est conforme, un procès verbal de levée est établi et signé par les parties.

Ce document officiel mentionne la référence au PV de réception de travaux, liste les points levés, précise les intervenants et les dates, et formalise la fin des désordres signalés.

Dans certains chantiers, un quitus de levée des réserves peut être ajouté pour synthétiser l’ensemble des corrections validées. Bien qu’il ne soit pas obligatoire, il renforce la traçabilité.

Acteurs concernés

  • Le maître d’ouvrage est responsable de réceptionner et valider les travaux.
  • Le maître d’œuvre assure un rôle de coordination et de contrôle technique.
  • Les entreprises (et leurs éventuels sous-traitants) réalisent les reprises nécessaires.

Le contrôleur technique peut être impliqué pour valider certains points de sécurité ou de conformité réglementaire.

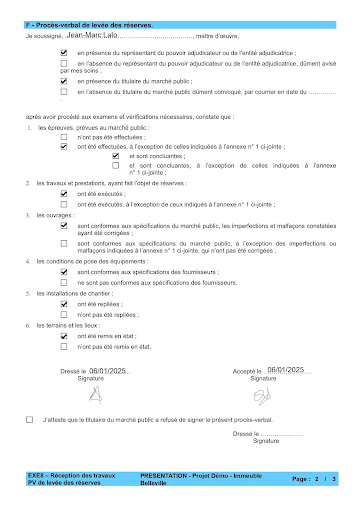

Modèle de PV de levée de réserves

Ce modèle de procès-verbal vous aide à encadrer la levée des réserves dans un cadre clair et conforme, y compris lorsque votre réception comprend un jalon formel (de type EXE 8). Il est à adapter selon les modalités contractuelles de votre chantier.

Que faire si les réserves ne sont pas levées ?

Il arrive que certaines réserves ne soient pas levées dans les délais fixés, soit par négligence, soit à cause d’un cas de désaccord sur la conformité.

Que faire dans ce cas ?

1. Lettre de mise en demeure

Le maître d’ouvrage peut adresser une lettre de mise en demeure à l’entreprise pour exiger la levée des réserves dans un nouveau délai contractuel (souvent 15 jours supplémentaires).

Cette démarche est généralement effectuée par lettre recommandée afin de sécuriser la preuve d’envoi.

2. Intervention d’un tiers

En cas de refus ou d’inaction persistante, les travaux peuvent être confiés à une autre entreprise, aux frais de l’entreprise défaillante.

Cette solution doit être appliquée en respectant les stipulations contractuelles (CCAG, normes privées, marché).

3. Recours judiciaire

Si aucun accord n’est trouvé, le maître d’ouvrage peut saisir le juge des référés pour obtenir une exécution forcée des réparations. Ce recours doit rester exceptionnel, car il allonge les délais et complique la relation contractuelle.

Le juge des référés peut ordonner une expertise ou une exécution sous astreinte.

Clôture de chantier : sécuriser chaque réserve levée

La levée de réserve n’est pas une simple formalité. Elle conditionne la libération des garanties financières et la fin des engagements contractuels.

Un quitus de levée de réserves, aussi appelé PV de levée permet de :

  • prouver la résolution effective des réserves,
  • débloquer la retenue de garantie,
  • prévenir toute contestation future.

En résumé, chaque étape doit être documentée, datée et validée par les parties.

Conserver l’ensemble des documents (PV de réception, PV de levée, LRAR, échanges) constitue une protection essentielle en cas de contestation ultérieure.

Archipad, un allié pour piloter la levée de réserve

Avec l’outil de suivi de chantier Archipad, chaque réserve peut être :

  • enregistrée avec précision sur plan,
  • illustrée par des photos ou annotations,
  • suivie étape par étape par tous les intervenants,
  • clôturée dès validation.

L’ensemble du processus est centralisé dans une interface simple et accessible, pour un gain de temps réel et une traçabilité complète, sur le terrain comme au bureau.

L’export structuré des listes de réserves établies lors des OPR ou des PV dans Archipad facilite également la rédaction des documents officiels.

Conclusion

La levée de réserve est bien plus qu’un simple point de contrôle : c’est une phase contractuelle à part entière, qui engage la responsabilité des entreprises et sécurise le projet jusqu’à son terme.

En maîtrisant cette étape, en formalisant correctement chaque levée et en utilisant les bons outils, les professionnels du BTP assurent un suivi fluide et une clôture de chantier sans accroc.

Avec Archipad, la gestion des réserves devient claire, collaborative et rigoureusement documentée. Une solution fiable pour transformer cette étape sensible en formalité bien cadrée.

FAQ

1. C’est quoi une levée de réserve ?

’est la procédure par laquelle le maître d’ouvrage vérifie que les défauts ou malfaçons signalés (réserves émises) ont bien été corrigés, et formalise la conformité via un procès verbal.

2. Quel est le délai légal de levée de réserve ?

Il n’existe aucun délai légal. Le délai pour lever les réserves est défini contractuellement dans le procès verbal de réception des travaux. À défaut, certains textes comme la norme NF P 03-001 indiquent des délais indicatifs, sans valeur obligatoire.

3. C’est quoi émettre des réserves ?

Émettre des réserves signifie signaler des non-conformités, malfaçons ou éléments manquants lors de la réception des travaux, qui seront ensuite à corriger dans le cadre de la garantie de parfait achèvement.

4. Qu’est-ce qu’un PV de levée de réserve ?

C’est un document officiel établi par le maître d’ouvrage et le maître d’œuvre, attestant que toutes les réserves mentionnées dans le PV de réception ont été corrigées.

Il peut, en pratique, servir de base à un quitus final.

5. Quel est le délai légal pour lever les réserves ?

Il n’existe pas de délai légal universel. Les délais fixés doivent être précisés dans les documents contractuels et peuvent faire l’objet d’une négociation.

6. Quel est le synonyme de « émettre des réserves » ?

On peut utiliser les expressions « formuler des réserves » ou « signaler des non-conformités ».

7. Qu’est-ce qu’une levée de réserves partielle ?

C’est une levée portant seulement sur certaines réserves, les autres restant à corriger ultérieurement.

8. Que se passe-t-il si de nouveaux désordres apparaissent une fois les réserves levées ?

Ils peuvent relever de la garantie biennale ou décennale selon leur nature.

Mic Fast

Fondateur d’Archipad et expert en conception logicielle depuis plus de 40 ans, Mic accompagne les professionnels du BTP dans la digitalisation de leur suivi de chantiers. Grâce à son expérience en UI/UX, innovation produit et gestion de projet, il partage dans ses articles des conseils concrets pour optimiser le suivi de chantier et accélérer la transition numérique du secteur.

Partager sur
Testez Archipad gratuitement

Je démarre le test

+150 000

Utilisateurs

N°1 du BTP

en France

A découvrir aussi

le
par Archipad
La DET Travaux est une mission clé pour assurer le bon déroulement d’un chantier. Il permet de superviser l’exécution des travaux, d’en garantir la conformité et de veiller au respect des délais et du...
le
par Archipad
La gestion de la prime de vacances dans le BTP implique de bien comprendre les règles spécifiques, les critères d’éligibilité et les modalités de versement. Cela nécessite une approche structurée pour...
le
par Archipad
Encadrer les équipes, respecter les délais, tenir les engagements : tout cela repose sur une base commune. Encore faut-il connaître et appliquer les règles qui structurent les conditions de travail da...
le
par Archipad
Sans plans d’exécution clairs, les équipes travaillent avec des zones d’ombre qui provoquent retards et erreurs. Là où les plans d’architecte expriment l’intention, les plans d’exécution montrent comm...
le
par Archipad
Le DOE n’est pas qu’un dossier à remettre : c’est une opportunité de clôturer un chantier avec méthode, de valoriser le travail réalisé et de transmettre un ouvrage prêt à être exploité. À condition d...
le
par Archipad
Garantir la sécurité des équipes fait partie des fondements de tout projet de construction. Dès que plusieurs entreprises interviennent, cette prévention doit être organisée et formalisée à travers un...
